Orosz gyakorlat

  • roszatom
  • oroszország
  • Paks II
  • építési idő
  • csúszás

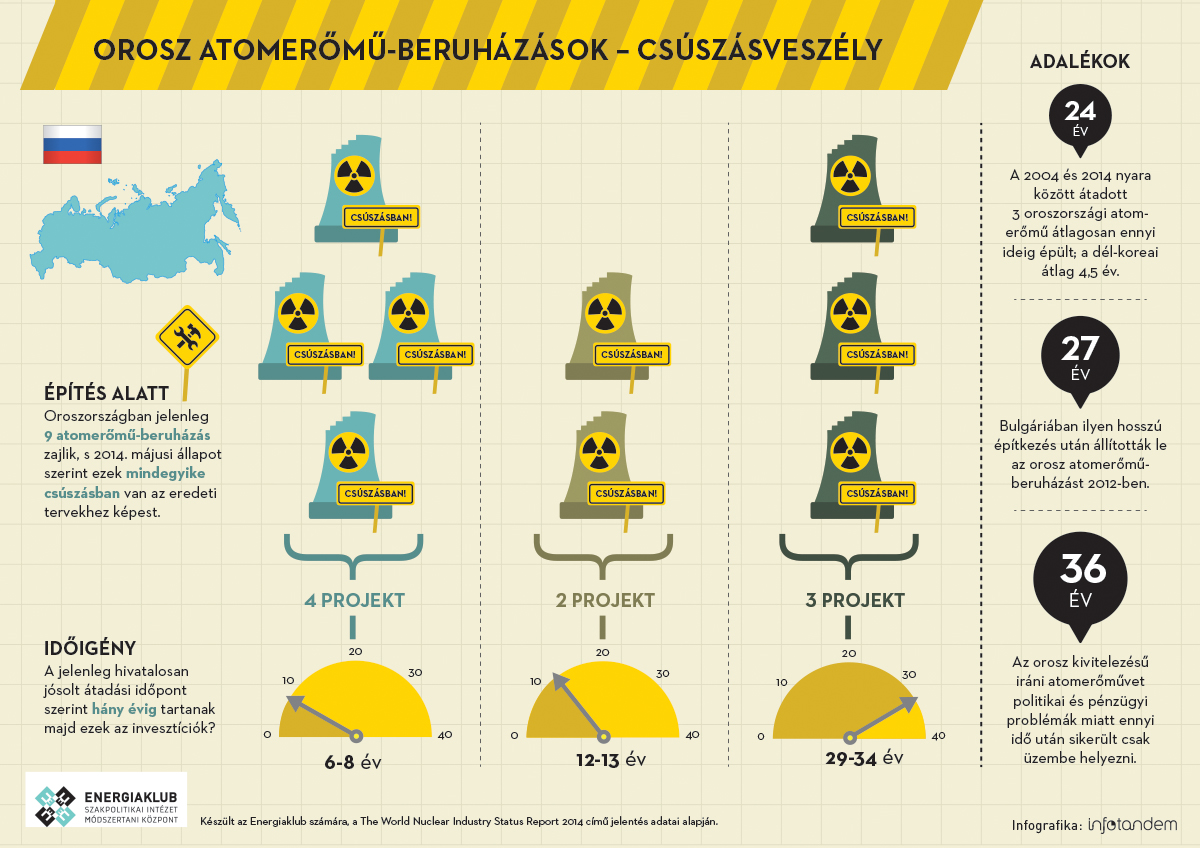

Mennyi idő alatt épülnek fel az orosz reaktorok? Sok. Több, mint tervezik.

A hivatalos statisztikák mást mutatnak, de a valóság az, hogy egyes reaktorokat már évtizedek óta építenek, és egyetlen projekt sem fut a tervezett menetrend szerint.

4000 milliárd forint Aarhus Aarhusi Egyezmény adatnyilvánosság adatok alkotmánybíróság alkotmányosság atomerőmű-építés Atomtörvény Ausztria biciklitároló Boda Brüsszel Bátaapáti bíróság csúszás dokumentumok EFOTT Egyetemi fórumok engedélyezés EU Európai Bizottság Greenpeace helyzetjelentés hitelszerződés kiégett fűtőelem költségvetés költségvetési hatások környezeti hatásvizsgálati eljárás közmeghallgatás Központi Nukleáris Pénzügyi Alap közérdekű adatok megújulók MNV Zrt. MVM Paks II Zrt nemzeti program Paks Paks II Paks II Zrt. per radioaktív hulladék roszatom szerződés tiltott állami támogatás titkolózás társadalmi bevonás állami támogatás ár áramár építkezés
Tovább
Az oldalt gondozza:

ENERGIAKLUB
Cím: 1056 Budapest, Szerb u. 17-19.
Postacím: 1462 Budapest, Pf.: 735
Tel.: +36 1 411-35-20
Fax: +36 1 411-35-29
E-mail: [email protected]

Látogass meg minket
a Facebookon!
